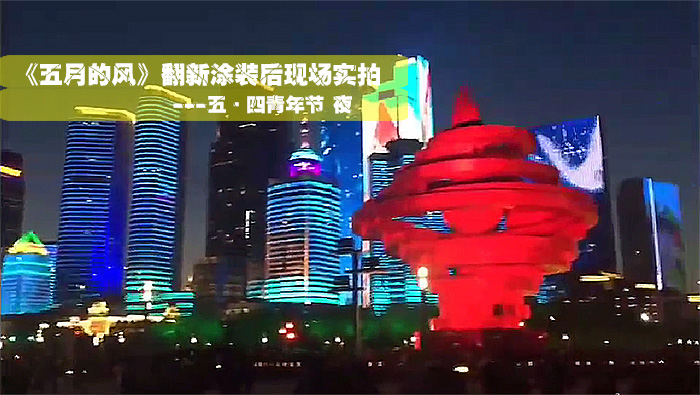

《五月的风》专用红RH-F0393(半哑光)正统的中国红氟碳漆翻新涂装,火红的色彩调动整个城市的热情,炫动的青春活力席卷6月峰会。
2017年11月青岛五四广场地标《五月的风》雕塑翻新涂装中氟中氟RH-F0393氟碳漆,《五月的风》高30m直径27m,采用螺旋向上不规则钢结构,不同角度呈现13层或16层,层层叠涌,大有蓄势勃发之势。
相较于《五月的风》有几层的不确定性,其涂装青岛中氟中氟钢结构专用氟碳漆确定无疑。《五月的风》表面翻新涂装项目通过实地考察对比最终采用中氟牌氟碳漆,结合海边高湿高盐雾等环境因素,充分发挥氟碳漆涂层超强耐候性、优良防腐蚀性、耐化学品性等优异性能,设计整体防护涂层体系起到防护作用的同时发挥装饰作用。
《五月的风》表面翻新项目采用青岛中氟氟碳材料有限公司ZF-S400B金属专用氟碳漆,其参照《HG/T 3792-2014 交联型氟树脂涂料》标准,其性能指标及技术参数完全符合甚至超越标准。
《五月的风》表面翻新氟碳漆涂装项目前期涂层体系设计及现场具体施工均结合海边使用条件,采用环氧富锌底漆+环氧云铁中间漆+中氟钢结构专用面漆的重防腐涂装体系,其每道工序的涂装均按照施工要求严格进行,避免因施工不当对漆膜性能、颜色、光泽等产生影响。其翻新涂装工艺具体要求如下:
施工环境
1、施工温度≥5℃、相对湿度≤85%
2、切勿在大风、大雾天施工,特别是早上、晚上基材表面有水雾的情况下施工
喷涂工具
介于《五月的风》工程属于户外其要求一定的外观以及膜厚,建议使用隔膜泵辅助喷涂。环氧富锌、环氧云铁切勿使用小喷壶进行喷涂施工(保证不了膜厚及均匀性)。
表面前处理
此次工程为表面翻新工程,因此底漆涂装前应将基材表面旧漆膜清除干净。
1、检查旧漆膜损伤情况,有开裂、爆漆、反绣、鼓包的等情况应清理干净,棱角、接缝等地方应精细处理。
2、喷涂前要求整体打磨、除尘、除油(城市尾气造成的油渍)除去盐雾结晶盐,必要时使用溶剂擦拭。
3、基于靠海的特殊地理位置,喷涂前仔细检查基材表面是否有水雾;表面打磨后,应及时涂装。
喷涂环氧富锌底漆
因《五月的风》位居五四广场濒临沿海,基材表面前处理完成后应及时涂装环氧富锌底漆。
1、调漆比例主漆:固化剂:稀释剂10:1:1—2,搅拌均匀后方可施工。
2、因环氧富锌含大量锌粉在喷涂过程中应经常搅拌,防止沉淀造成质量隐患。
3、喷涂要求:漆膜(干膜)≥80μm,膜厚均匀、无流挂、无漏涂;《五月的风》环氧富锌漆膜为160μm。
4、环氧富锌喷涂完毕后,需要干燥24h—48h后方可进行下一道涂装(户外温度越低干燥时间越长)。
喷涂环氧云铁中间漆
环氧云铁漆膜类似鱼鳞状的搭接结构使其具有很好的屏蔽和防腐性,进一步提高整体涂层的防锈防腐能力。
1、调漆比例按主漆:固化剂:稀释剂10:1:2-4,搅拌均匀后方可进行施工。
2、喷涂要求:漆膜(干膜)≥40μm,膜厚均匀、无流挂、无漏涂;《五月的风》环氧云铁漆膜为80μm。
3、喷涂完毕后需要干燥24h—48h后,对其打磨进行中氟氟碳面漆涂装。
4、打磨找平如果打漏基材请及时找补重涂。
喷涂中氟氟碳漆

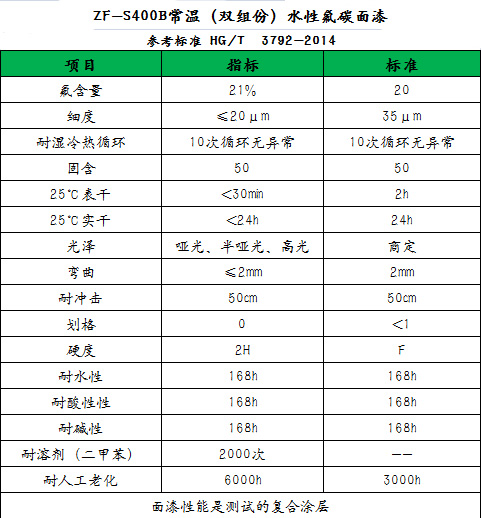

《五月的风》表面翻新采用ZF-S400B RH-F0393氟碳漆 ,其性能指标及技术参数均符合甚至超过标准要求,具体参数如下:
1、调漆比例按照主漆:固化剂:稀释剂=10:1:3-5配制,搅拌均匀熟化10min后进行涂装。
2、喷涂要求:表面平整、光泽均匀、颜色统一、无漏涂。
3、喷涂膜厚:中氟ZF-S400B氟碳漆涂装漆膜(干膜)要求≥40μm,《五月的风》ZF-S400B漆膜厚度为50μm。
4、如需修复,打磨重涂即可
注意事项
1、海边湿度大,注意经常放空压机里的水,防止影响涂装质量。
2、喷涂过程中,应及时保护已涂装位置,防止二次污染造成浪费。
3、施工过程中,请及时关注天气预报、避免涂装过程遇到下雨情况。
4、调配漆料时,务必严格按照比例调配,固化剂切勿乱加乱倒,请配备电子秤。
5、检查及修补,每到漆料涂装完毕后,应仔细检查及时修补缺陷。
