混凝土表面氟碳漆施工工艺
一、环氧渗透底漆涂装
可使用海绵辊、开槽辊、辊涂施工,建议使用开槽辊以获得最佳涂布效果。
手工涂装使用短毛辊辊涂均匀即可。
微分子水性环氧树脂渗透到基材内层,形成有机和无机的交联层,渗透力强,封闭效果好能够提高层间附着力。
二、环氧封闭底漆涂装
待基层养护7d以上、含水率不大于10%后,将双组分环氧封闭底漆按规定比例混合搅拌均匀并辊涂于处理好的基层上,起到抗碱及增加层间结合力的作用。
涂刷时应自上而下,自左而右,涂刷必须均匀,尤其是阴阳角及瓷砖缝部位不能漏涂。
三、氟碳中间漆涂装
待底漆干透后(24h以上),将氟碳中间漆的两组分按比例混合搅拌均匀,加入氟碳中间漆配套稀释剂然后静置熟化15min。之后辊涂或喷涂氟碳中间漆,尽量避免交叉污染。待第一遍氟碳中间漆干燥后(24h后),对局部流挂等缺陷部位进行打磨处理,然后辊涂或喷涂第二遍。
四、氟碳面漆涂装
待中间漆干透后(24h以上),将氟碳面漆的两组分按比例混合搅拌均匀,加入氟碳面漆配套稀释剂,然后静置熟化15min。之后辊涂或喷涂氟碳面漆,尽量避免交叉污染。待第一遍氟碳面漆干燥后(24h后)对局部流挂等缺陷部位进行打磨处理,然后辊涂或喷涂第二遍。
五、局部修补
对整个漆面进行检查,对局部缺陷部位进行修补。
六、质量验收
1、涂刷遍数后,涂层厚度要符合要求;辊涂均匀、无遗漏,表面洁净、无色差;淋水后颜色无明显变化
2、涂刷的墙面每500~1000㎡划分为1个检验批,不足500㎡的也划分为1个检验批。

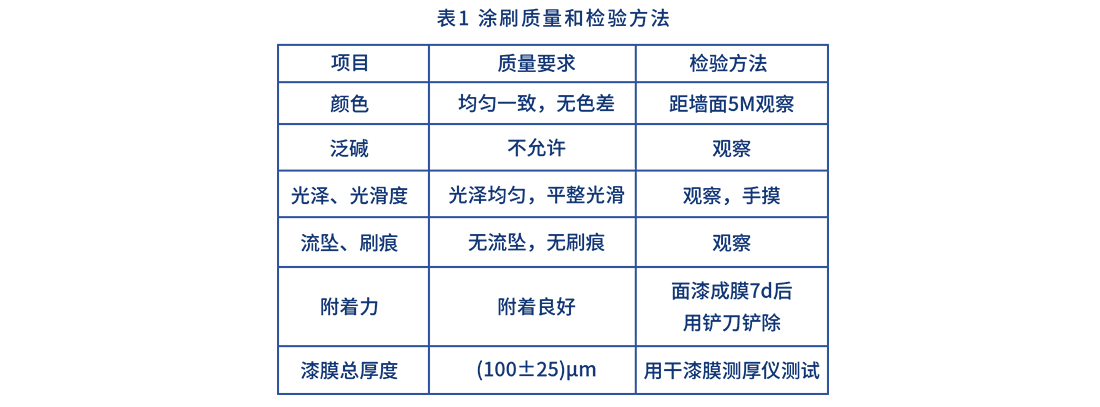

3、涂层质量验收要求见表1。
七、施工注意事项
1、在空气湿度大于70%、温度低于5℃时不能施工预计24h以内有雨也不得施工。遇风沙、下雨或者风力大于4级的天气时也不宜施工。
2、对不需要施工的窗户、管线、原外墙石材部分、空调等工程部位,应提前做好成品保护,防止污染。
3、在建筑物四周、出入口等地提前做好安全防护、成品保护等工作,在整个建筑物周围设置施工作业区隔离带,设置警戒线及警示牌,并设专人看护疏导。
4、一个工程所需的涂料应根据预定的施工方案备料同一批号的产品应尽可能一次备足,防止由于批号不同造成色差而影响装饰效果和给施工带来不便。
5、应根据面积计算所需涂料用量,用多少配多少,否则剩余涂料会固化造成浪费。
6、施工完毕后的所有工具应用相应的配套稀释剂清洗干净。
7、施工过程中请注意佩带眼镜、手套、防毒口罩等防护用品,并尽量避免与皮肤接触以减少有机溶剂对人体的伤害。
8、施工现场注意防火,严禁一切火源。
9、贮运条件:溶剂型涂料应贮存于温度为0~40℃的库房内。避免日光直射,远离火源、热源。
该工艺具有一般涂料无可比拟的耐酸碱性、耐化学品性、耐沾污性、耐温变性等功能同时具备良好的装饰效果及使用年限。
该工艺不需要龙骨等载体,涂层质量轻,结构负荷小,建筑物安全隐患小。可应用于建筑物原有瓷砖马赛克、各种石材、水泥砂浆抹灰等外墙基面的翻新改造。
