一、涂装系统简介

本涂装系统是既能充分发挥氟碳涂料超耐候性能、高装饰性能及自清洁性能,又能避免墙体开裂、降低成本的建筑外墙氟碳涂层系统,适用于水泥砂浆、混合砂浆、粉刷石膏、石棉水泥板、混凝土板、石膏板、水质胶合板、纤维板、油漆涂层等室外(如公司办公楼、写字楼、宾馆等场所)基层上进行氟碳漆的施工。

二、最佳涂装条件

温度10-35℃,湿度50%-85%,避免阴雨、大风天施工。

三、涂装工艺



水泥基底→涂渗透性封闭底漆→刮N-711专用抗裂腻子→刮N-712专用找平腻子→刮N-713专用批荡腻子→刮N-750油性封固腻子→喷ZF-J101专用底漆→喷ZF-J102专用中途漆→喷ZF-J100氟碳金属漆→喷ZF-J150专用罩光漆→涂层干燥维护




说明:

清洁、养护等前处理---------------清除底材面一切残浆、泛碱浮浆、垃圾、油污、灰尘等沾污物。

涂封闭底漆---------------------对混凝墙面进行高效封闭,有效地阻断盐碱渗出。

批找平腻子---------------------------进一步整平建筑底材面,使表面平整光滑(有的表面需多次的刮腻子)。

涂层固化与稳定---------------------涂装完成后的涂层需经7天以上的成熟反应才能达到使用要求。

四、具体施工过程

a 基层处理及要求

(1)清理墙面

用砂纸、刮刀、切割机砂轮机等工具去除附在混凝土表面的物质(浮土、未固化的水泥、水泥流淌印记等);切割并磨平凸起的混凝土;切割凸出的钢筋。

(2)清洗墙面

用水枪冲洗墙面,如需要用酸性洗涤剂或中性洗涤剂清除油污等,直至完全干净。

(3)墙面部分修补

填补较大的接缝及缺陷,不可全面覆盖修补。

(4)墙面再清理

用砂纸磨平、干抹布搽净。

(5)附件的处理及保护

对于基层安装的金属件,例如木螺钉、钉子等,应采用适当的措施进行防锈处理。并用塑料布、胶带等保护无须喷涂的其它部位如窗、门、玻璃等。

b 基层处理应达到的要求

(1)干燥混凝土或水泥砂浆基层的含水率应不高于8%。

(2)达到墙面平整,颜色大致均一,无大于5MM以上的空洞,无大于0.5以上的裂缝,错模部位高度差小于3MM,无明显的修补痕迹。

(3)水泥墙体表面:粗糙度要达到细毛面标准,墙体平整度要达到用2米靠尺检查误差小于2毫米的标准。

(4)应保持基层表面的清洁,不应有尘埃、锈渍、油污和砂浆附着物等。

c 涂封闭底漆

可辊涂、喷涂,要求均匀,无遗漏。

d 刮找平腻子

通过刮找平腻子,进一步整平建筑底材面,使表面平整光滑。

4.3.1  过程

(1)在基层达到干燥要求时方可批腻子。清扫基层,填补腻子,局部刮腻子,磨光,

(2)第一遍满刮,要求刮抹平整,均匀、光滑、密实、不得漏刮、接头不得留槎,待腻子干透。用粗砂纸打磨平整。注意凹陷处找平腻子一次不能太厚,要分多次找平。

(3)第二遍同样要求,不过刮抹方向垂直于第一遍,等腻子干后用细砂纸打磨平整,并清扫干净。

4.3.2  注意事项及要求

(1)刮腻子一定不要贪快求便,可根据不平整程度,确定每道腻子刮涂量。刮一遍,干后粗磨一遍,尽快找到基准平面。然后以此平面来刮第二道、第三道。

(2)找平过程即打磨过程。一定要用平面垫上砂纸,从腻层高处往基准面打磨,而且要横、纵、斜各个方向去找平,直到磨出腻层与基层交接边缘呈羽状,并不得有台阶手感。

(3)打磨要按照打磨程度选用砂纸,干磨或湿磨。例如,管状或其它正视面较小的工件,可采用粗砂纸干磨基本平整后,用较细的水砂纸蘸水打磨,即可获得较满意的效果;较大面积的平面,则需在粗磨后进行逐道消除砂纸痕的打磨,通常采用自240#~800#的水砂纸,按等级打磨。

4.4  中涂施工

4.4.1  过程

(1)根据要求选择适宜的涂装工具。

(2)将所要使用的涂料搅拌均匀。

(3)刷涂:可用排笔或漆笔,排笔着力小但涂层厚,漆笔着力大但涂层薄,在气温高、涂料粘度小、容易涂刷时,可用排笔,在温度低、涂料粘度大、不易涂刷时宜用漆笔。用量:10 m2/kg涂层要薄而均匀,色泽一致。一般刷两遍即可,第一遍要稠些,刷时距离不要拉得太长,以200~300mm为宜,反复涂刷两三次。待第一遍涂料干后用砂纸打磨,刷第二遍上下接茬处要严,一面墙要一次刷完,以免色泽不一。

或  喷涂:先遮挡不喷涂部分,然后把喷涂的空气压缩机压力控制在0.5~0.8mPa,调整涂料黏度16-22秒,调节喷枪的气节门,以将涂料喷成雾状为宜。喷枪具墙面25-30CM为宜,一般喷涂两遍。应防止漏喷,搭接处颜色应厚薄均匀一致。

或  辊涂:用中型毛辊沾满涂料,在铁网上来回滚动,使辊上涂料均匀,然后再往墙上辊涂。共辊两遍。

4.4.2  注意事项及要求

(1)使用前将桶内的涂料进行充分搅拌,涂料施工温度最好在5-30℃,用完后要注意桶盖密封。

(2)施工中对不需涂饰的部位应进行遮挡。每遍涂料膜层的厚度,在充分盖底,不透虚影的前提下,宜薄不宜厚,否则易流坠或起皱。

(3)涂装完毕以后,应及时把各种涂装工具(喷枪、搅拌器、辊筒等)清洗干净。

4.5  涂面漆

(1)根据要求选择适宜的涂装工具。

(2)将所要使用的涂料搅拌均匀。

(3)实体色氟碳面漆一般采用辊涂涂装,用羊毛辊筒滚涂两道成活,以保证色泽的均匀一致。涂装要求薄而后均匀。用辊筒沾涂料时不应沾得过分饱满,以避免辊涂时撒料而造成浪费。辊涂时要来回往复辊涂,否则墙面易出现漏涂刷现象。为了保证光泽的均匀一致,宜应辊刷两道。

(4)金属色珠光色应采用喷涂施工,以体现金属质感。喷涂时一个装饰块面要一次喷涂完;大风天气要对周围已涂装面进行保护,以免相互污染。

4.6  涂层维护

涂装完成后的涂层需经7天以上的成熟反应才能达到使用要求。

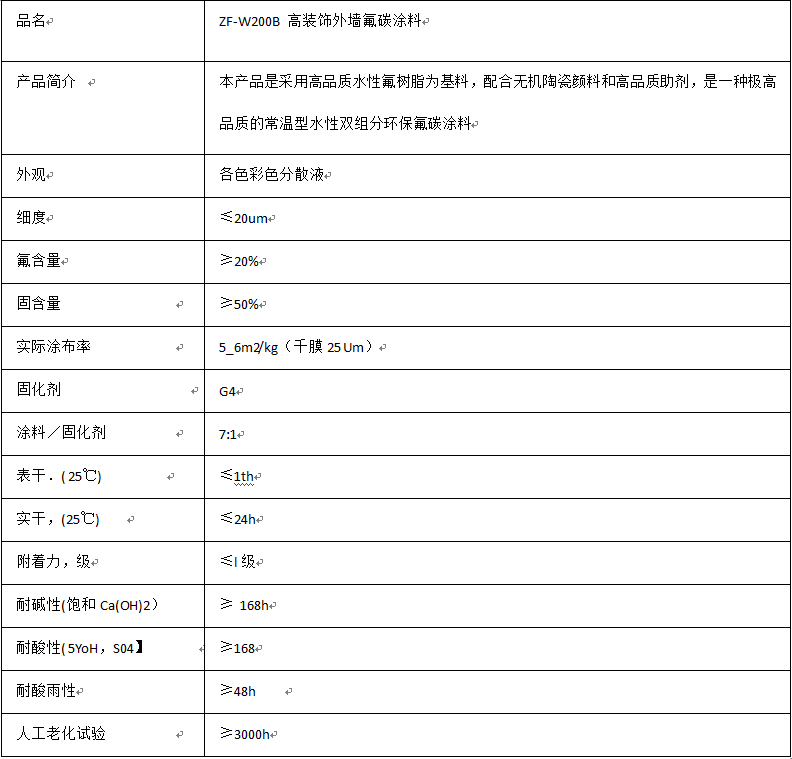

五、产品性能

六、注意事项

(1)涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。

(2)施工时必须穿戴工作服、手套、防护眼镜。如涂料溅在皮肤上,要用肥皂和清水洗净,最好不要用溶剂。如涂料溅入眼睛内,应立即以清水至少冲洗10分钟。然后立即至医生处检查。

(3)施工结束时,所以器具应立即用清水冲洗,以防干固。

(4)涂层干后,在交工前不得长时间浸水,以免发生质量事故。
